El brazo de energías renovables de Aisa Group
Energía renovable a la escala del territorio.
Calicanto desarrolla y construye infraestructura de generación limpia con visión de largo plazo. Empezamos por el sol y orientamos nuestro crecimiento a distintas fuentes renovables.
Fotografía del parque · 25 sep 2026
Visión
Una empresa para la próxima matriz energética.
Calicanto reúne la experiencia industrial y financiera de Aisa Group para llevar proyectos renovables desde el terreno hasta la red. Diseñamos, financiamos y construimos activos pensados para operar durante décadas.
-
Varias fuentes, una sola mirada
La energía solar es nuestro punto de partida. Nuestra plataforma está preparada para incorporar otras tecnologías renovables, como la eólica, a medida que cada proyecto madure.
-
Infraestructura de largo plazo
Cada parque se concibe como un activo duradero: ingeniería rigurosa, inversión responsable y operación con estándares exigentes.
-
Arraigo en el territorio
Trabajamos con las comunidades y los recursos de cada región, con el objetivo de incorporar generación limpia al sistema eléctrico argentino.
Primer proyecto
Calicanto Nogolí
En construcción · Puesta en marcha prevista para diciembre de 2026
Un parque solar fotovoltaico de 42 MW / 51 MWp en Nogolí, provincia de San Luis. Es la primera obra de Calicanto y el inicio de una cartera renovable con vocación de crecer.
Ver el avance de obra

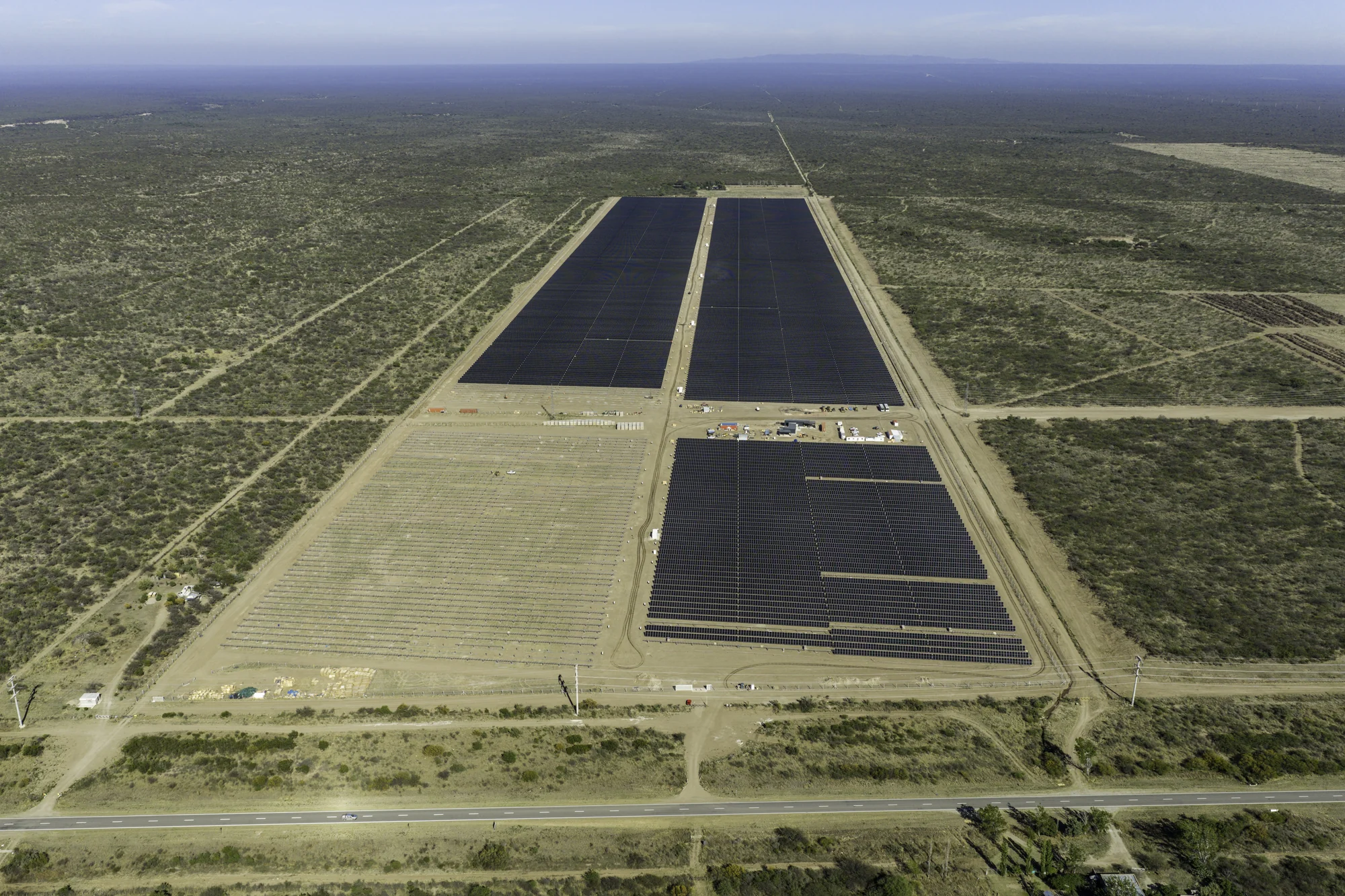

Avance de obra
El parque ya supera el 80 % de avance.
Datos al
Avance global del proyecto
- Paneles instalados
- 80.640100 % instalados · último panel colocado el 22 oct 2026
- Seguidores solares (trackers) instalados
- 1.120Montaje completo
- Inversión ejecutada
- USD 26,5 MDe USD 36,9 M previstos
El edificio de Operación y Mantenimiento alcanza el 93 %. Los caminos internos están terminados y comenzaron las pruebas de aislamiento del cableado. El siguiente frente es completar instalaciones eléctricas, conexiones y terminaciones.
El parque, en cifras de diseño
- Potencia
- 42 MW / 51 MWp
- Superficie
- 71,9 ha
- Generación proyectada
- 110,1 GWhpor año
- Inversión prevista
- USD 36,9 M
- Conexión
- 33 kVAl Sistema Argentino de Interconexión (SADI)
Vista aérea 360°
Recorrer el parque desde el aire.
Una panorámica fotográfica de 360° tomada sobre Calicanto Nogolí. Desplace la vista para mirar en todas las direcciones desde un mismo punto.
En obra
Los últimos paneles, en su lugar.
Galería
La obra, en perspectiva.
Personas, máquinas y estructura: fotografías reales del proyecto en sus distintas etapas. Seleccione una imagen para verla ampliada.
-

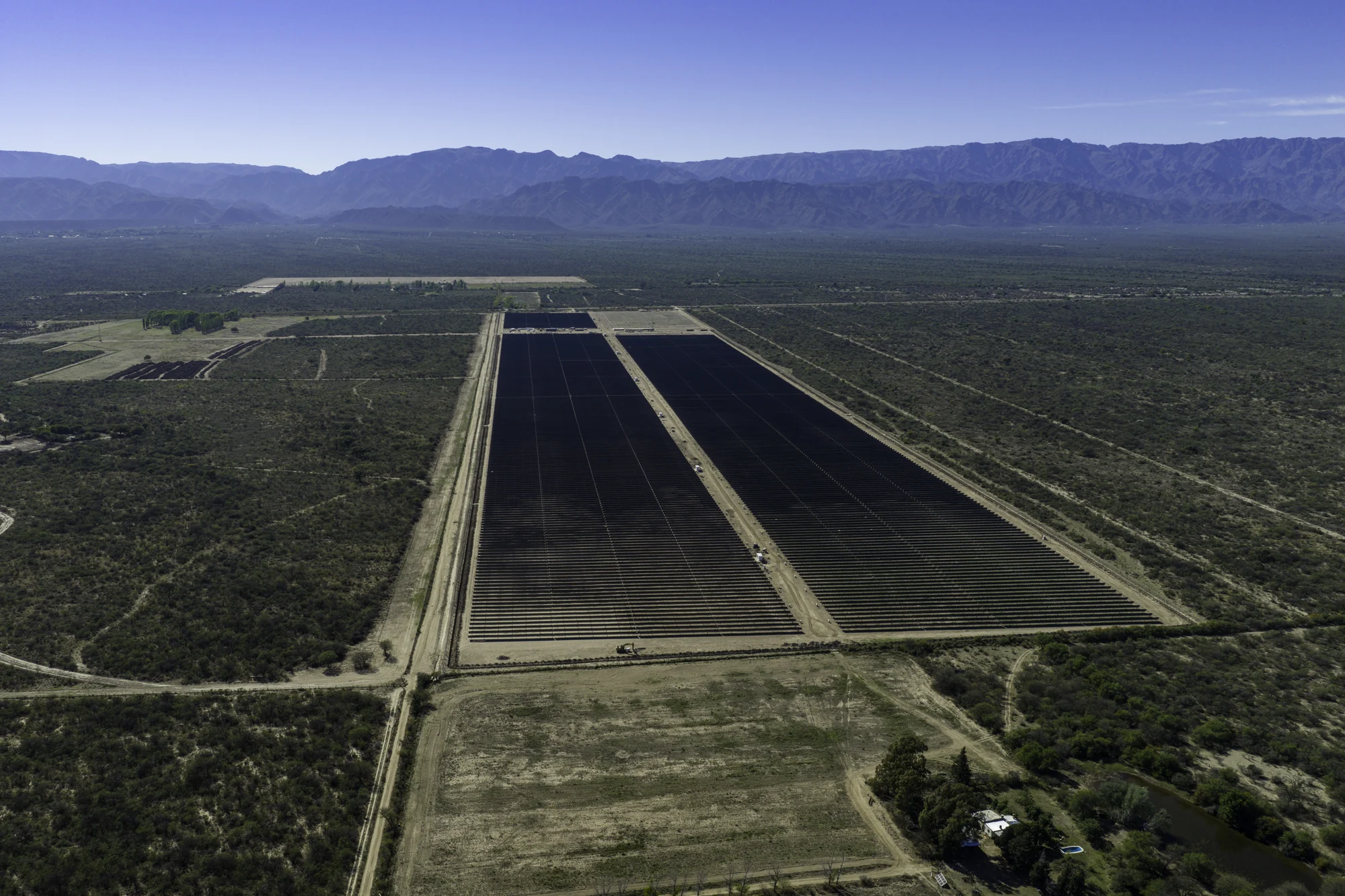

Vista del predio · 25 sep 2026
-

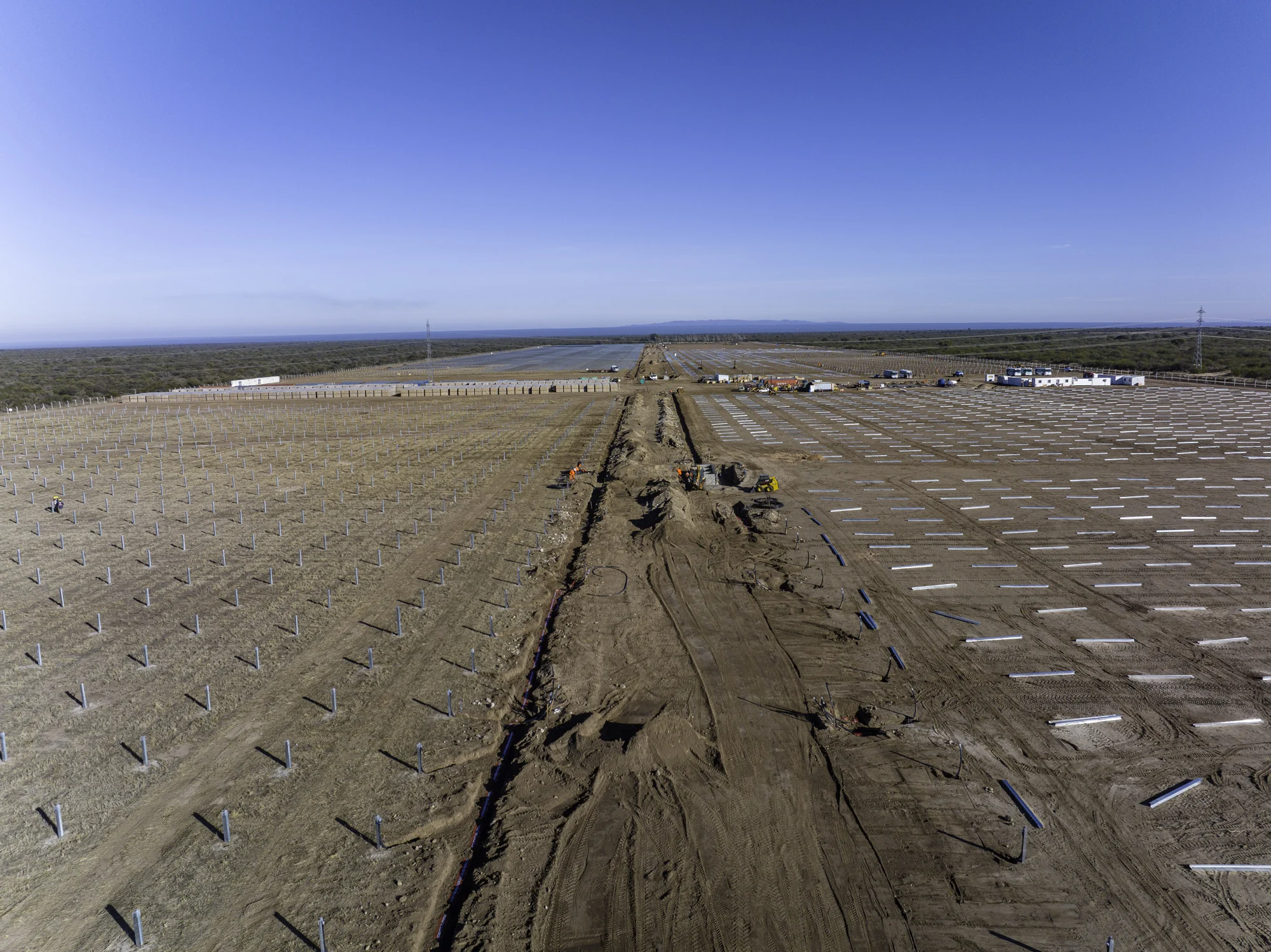

Tendido de cables · 29 jul 2026
-

Extremo del parque · 25 sep 2026
-

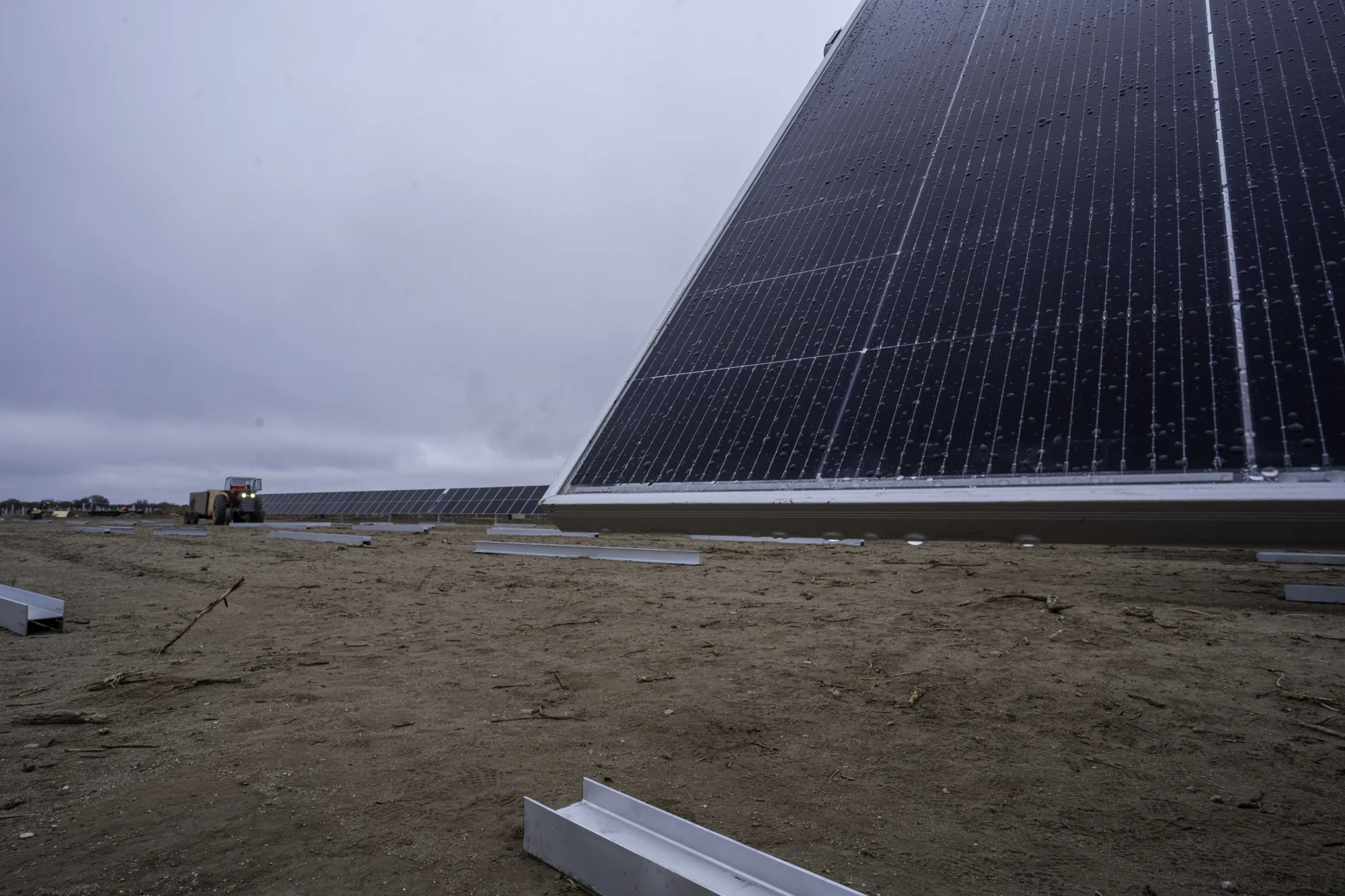

Módulo sobre seguidor · 29 jul 2026
-
Frente de obra · 31 jul 2026
-

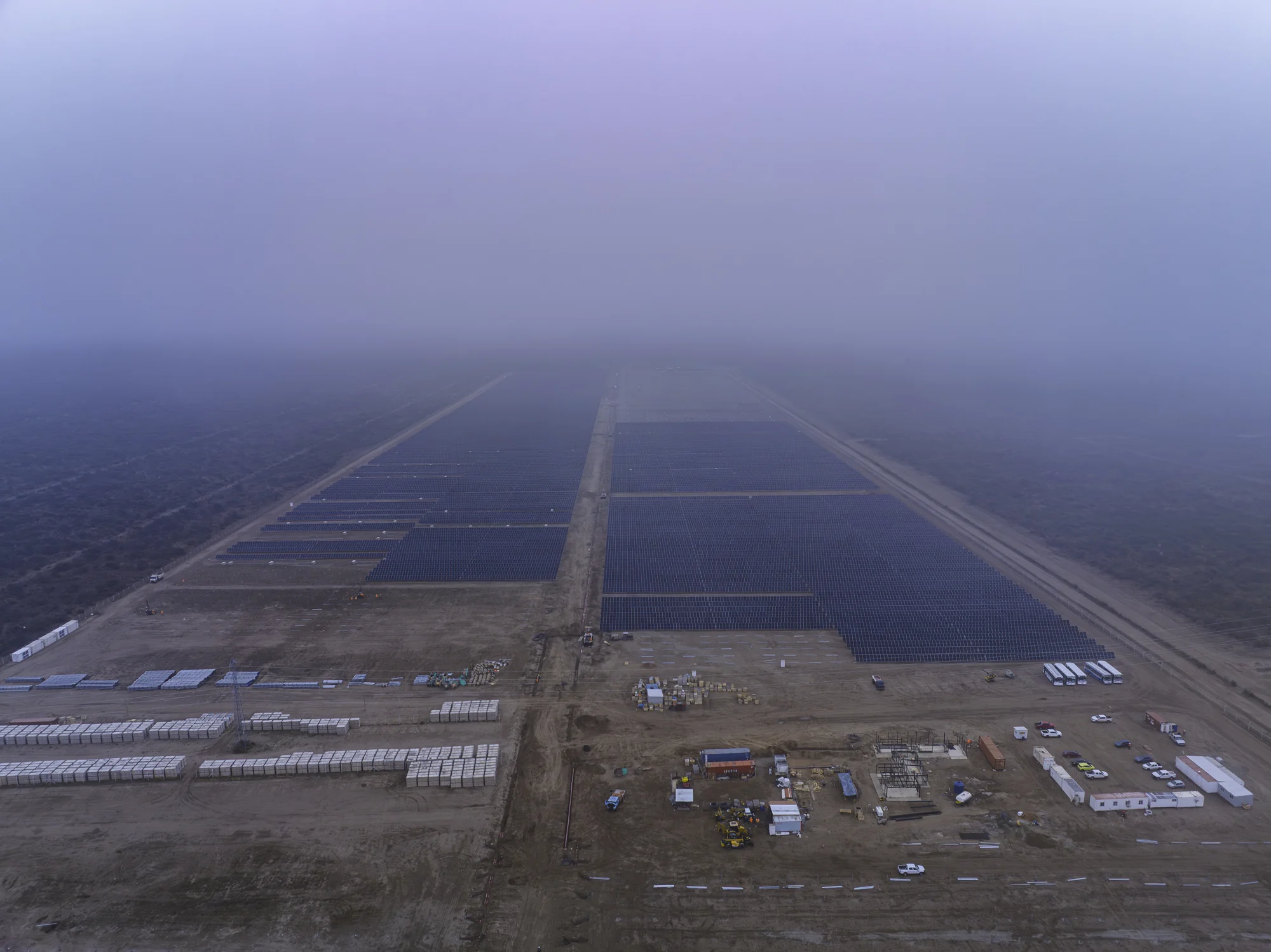

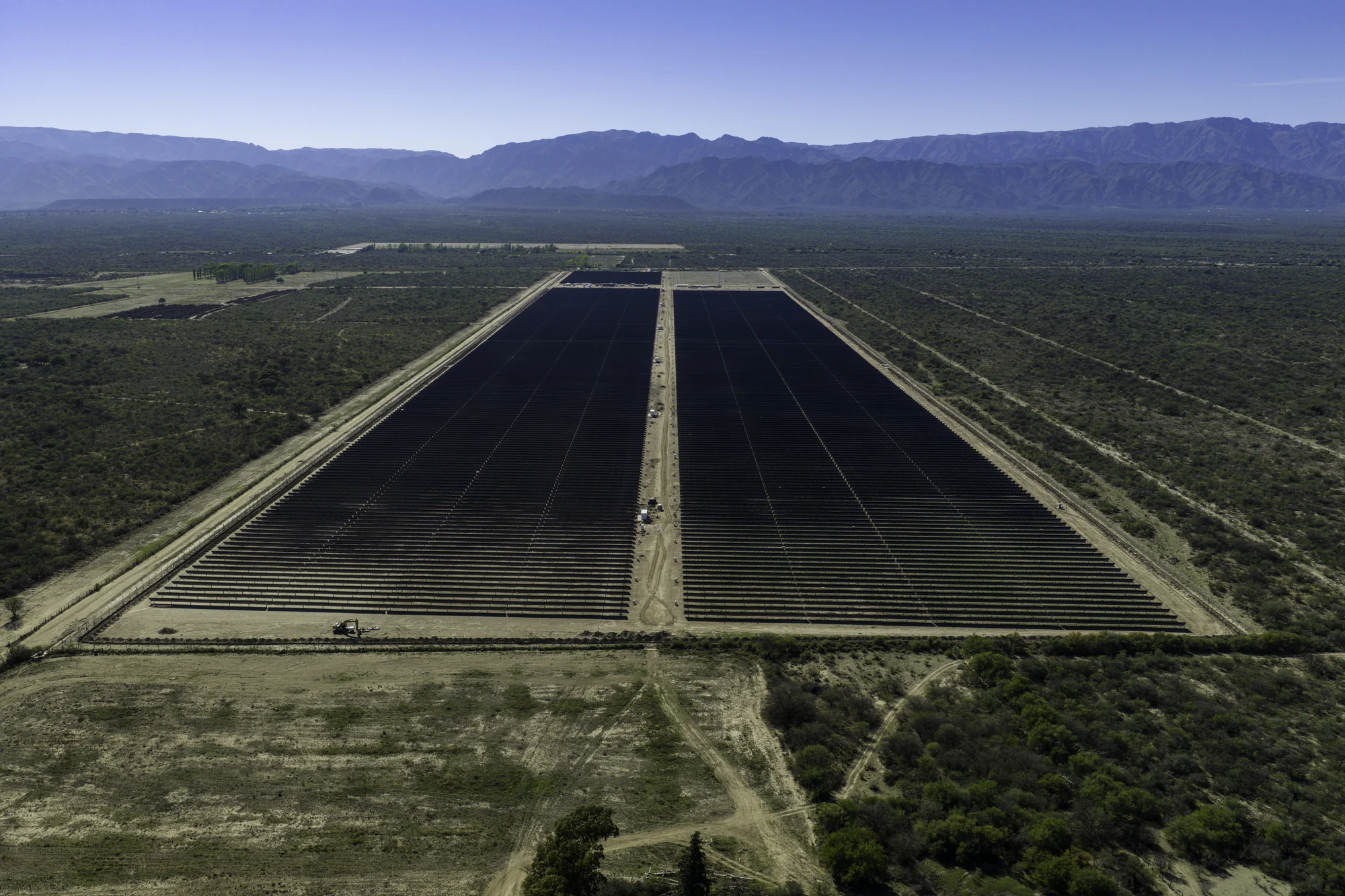

Panorámica · 25 sep 2026
-

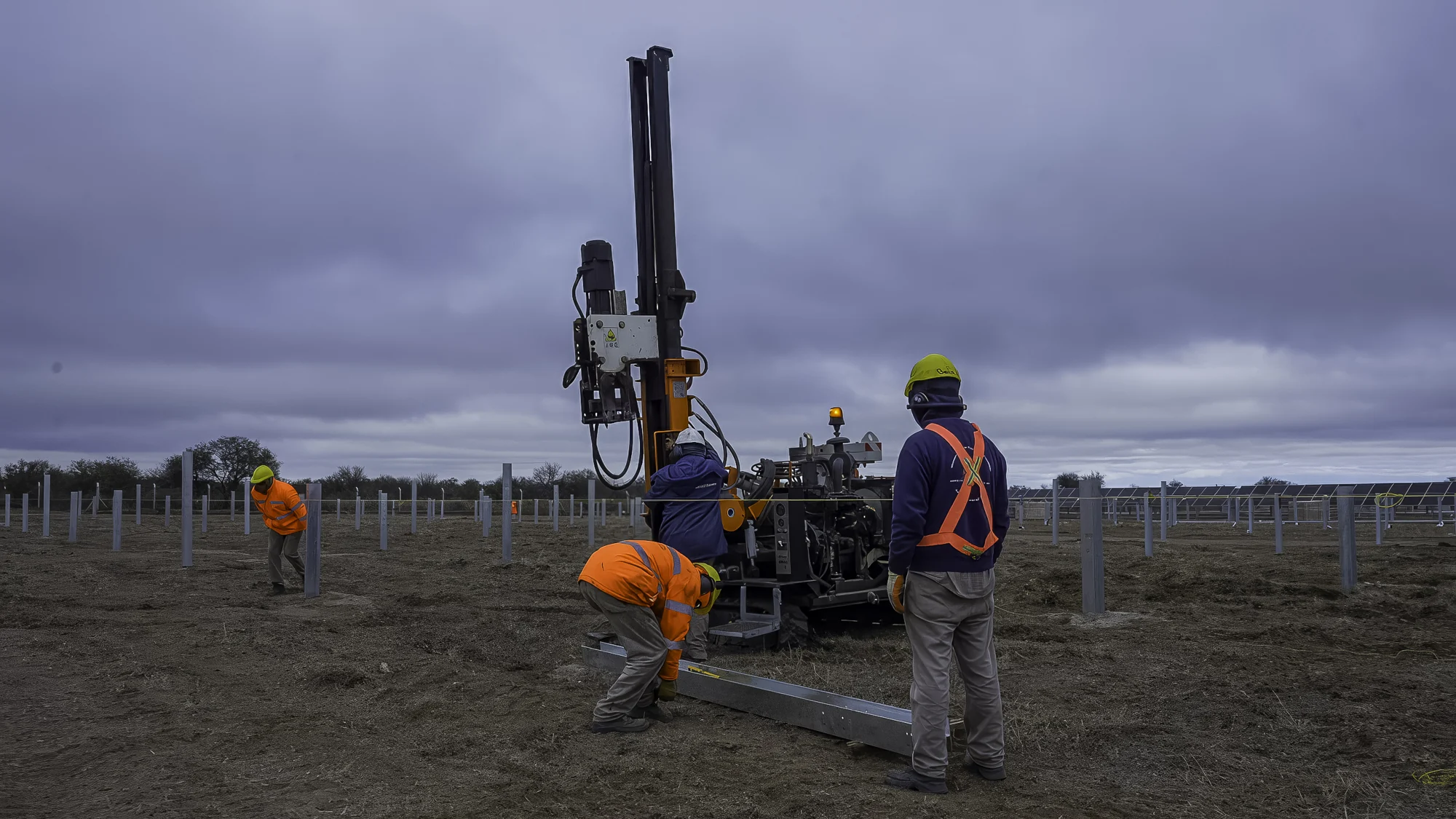

Hincado de estructuras · 31 jul 2026
-

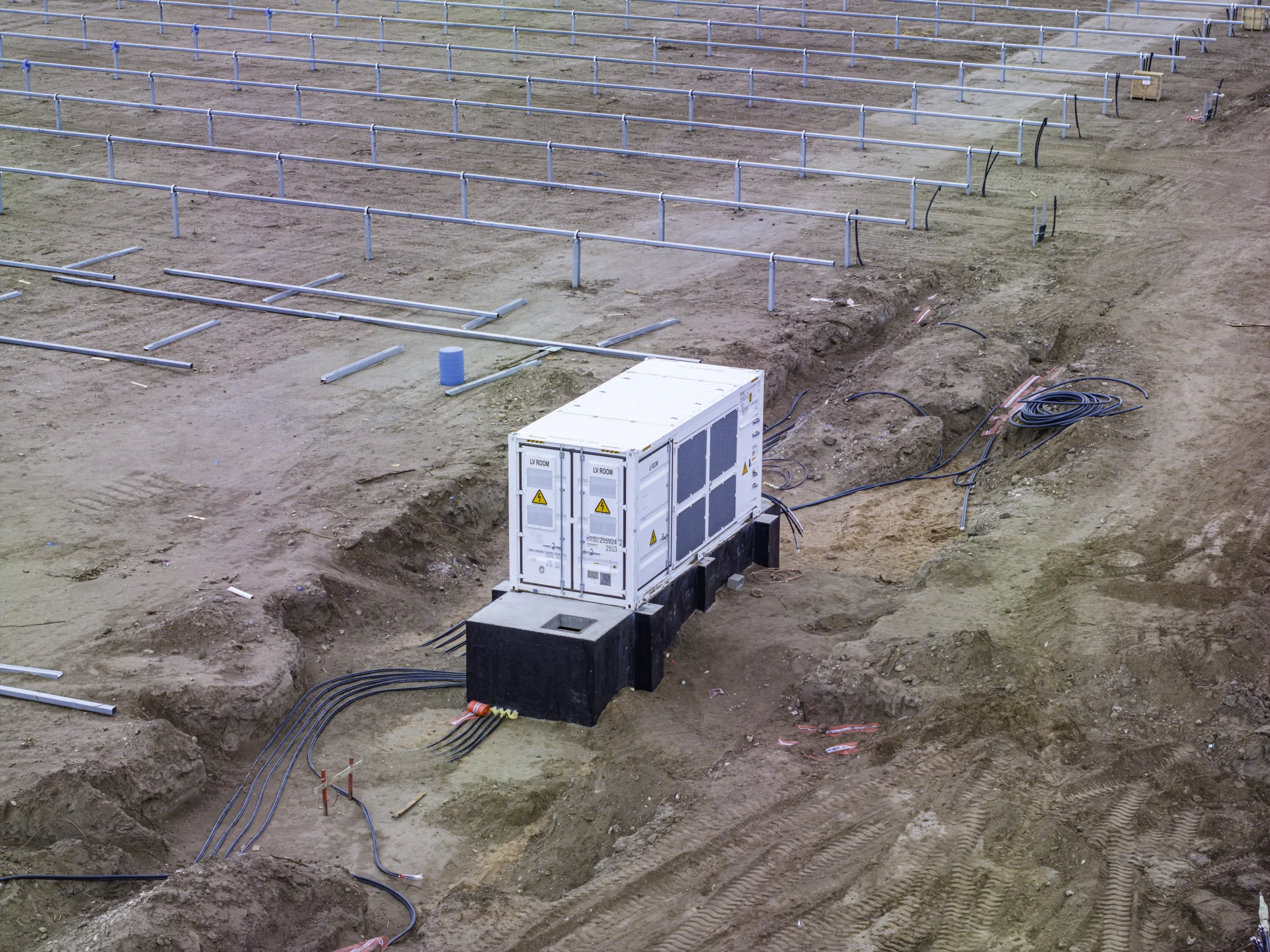

Centro de transformación · 29 jul 2026
-
Camino central · 25 sep 2026
-

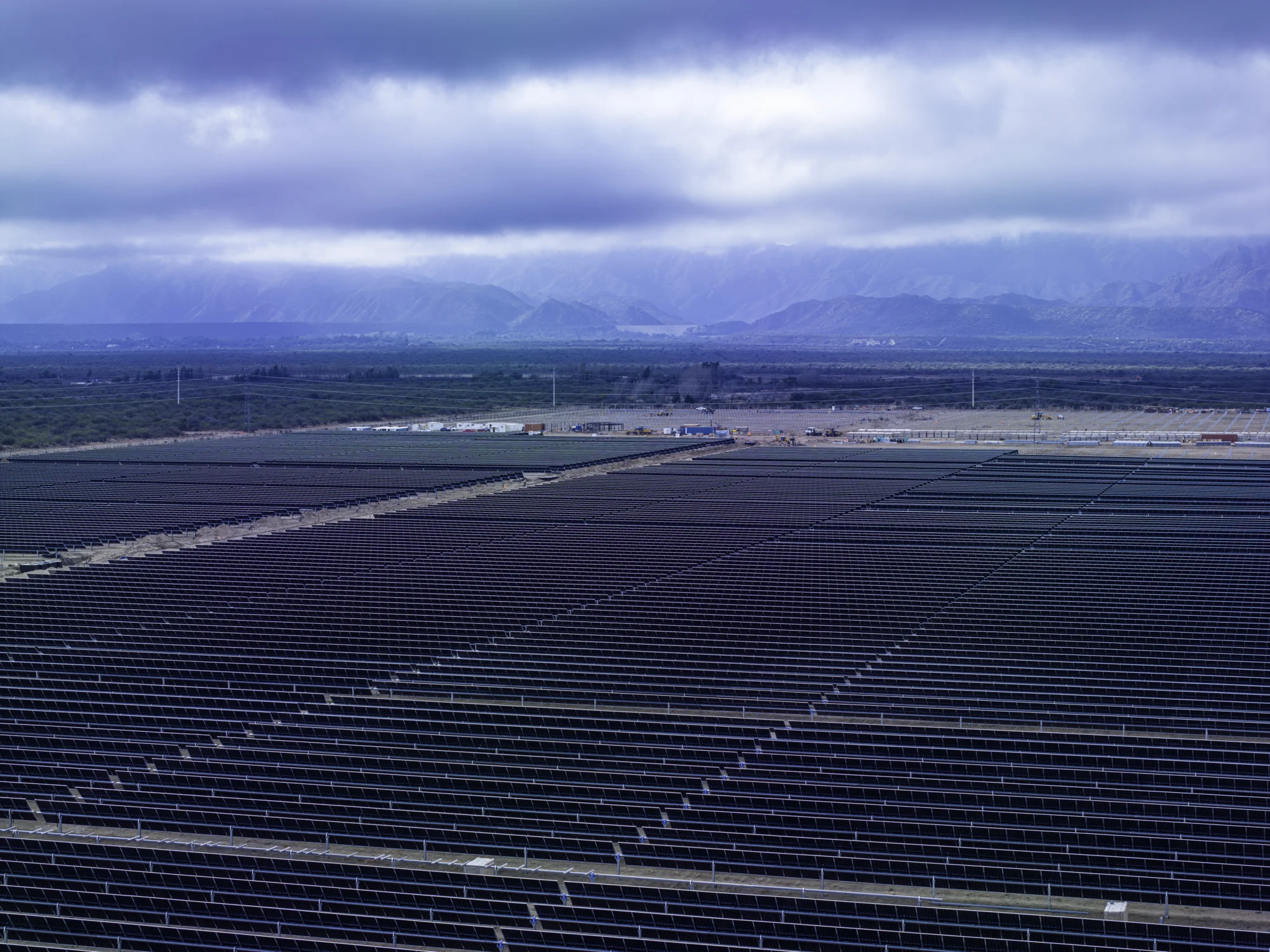

Primeras etapas · 19 jun 2026
Cronología
Un mes decisivo.
-
77 %
de avance global, con USD 23,7 M de inversión ejecutada.
-
79,3 %
de avance, USD 25,5 M ejecutados, 71.770 paneles y 1.053 seguidores instalados.
-
81 %
de avance. Montaje completo: 80.640 paneles y 1.120 seguidores. USD 26,5 M ejecutados.
-
100 %
de los paneles instalados: se coloca el último de los 80.640 paneles.
-
Puesta en marcha
Fecha prevista para el inicio de la operación del parque.
Ubicación
Nogolí, San Luis.
- Localidad
- Nogolí
- Departamento
- Belgrano
- Provincia
- San Luis, Argentina
- Acceso
- Ruta Nacional 146, km 83
Construyamos la energía que viene.
Para alianzas, inversión o información sobre Calicanto, comuníquese a través del canal de contacto de Aisa Group.
Contactar con Aisa GroupFuentes y fecha de los datos
Los datos de avance, inversión ejecutada y montaje corresponden al reporte de Aisa Insights del . Son datos a esa fecha, no en tiempo real.
Potencia, superficie, generación proyectada, inversión prevista y conexión son datos de diseño del proyecto. La puesta en marcha es una fecha prevista.
Todas las imágenes son fotografías y video reales de la obra.
